青岛天气 青岛挂号 违章查询  青岛新闻网 > 新闻中心 > 正文

宜家青岛即将落地?公司:目前未有进展

来源: 作者: 2016-03-01 09:27:50 字号:A- A+

青岛消费者对宜家期待已久

土地拆迁工作已经完成

相关报道宜家放弃青岛开店? 官方:项目仍在推进

青岛新闻网3月1日讯 近日,宜家青岛项目有了新消息。中韩街道办事处近日对该项目所在土地的最后一处房屋进行了拆迁,高压线入地工程的障碍终于消除,这让人看到了宜家落地青岛的希望。不过,宜家官方在接受青岛新闻网记者采访时却表示,目前青岛项目还没有任何进展。

2015年5月5日,青岛市商务局副局长郭健曾透露,青岛宜家家居项目能否尽快开工,取决于地上高压线问题的妥善解决情况。

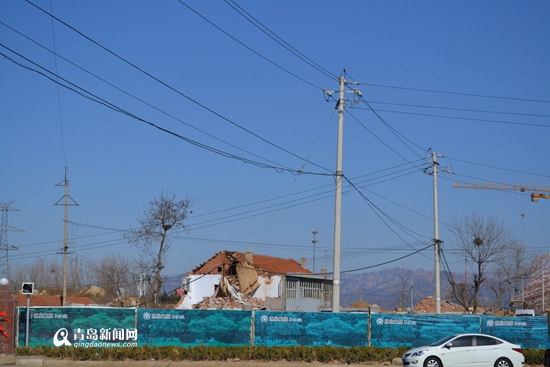

2月27日,崂山区中韩街道办事处组织相关部门、社区对影响高压线工程项目建设用地范围内的最后一处房屋实施了拆除。这也就意味着,妨碍宜家落户的高压线问题解决了。

据了解,高压线入地工程是市政府确定的重点工程项目,该项目涉及到车家下庄、宋家下庄社区用地范围内42户居民的拆迁。拆迁工作从2015年6月份已经开始,但车家下庄社区一户居民在签订了迁拆协议、领取补偿款后未按时搬迁,致使高压线入地项目开工时间一再推迟。经工作组和社区多方协调做工作,住户终于同意搬走,拆除工作于2月27日顺利完成。

高压线入地之后,可以解除车宋安置区、宜家家居、地铁交通场站商务综合体等重点项目的制约瓶颈,盘活1500亩土地,完善道路及市政管网配套设施,促进周边区域开发建设,推动金融新区建设和经济的快速发展。

我要爆料 免责声明 责任编辑:亦溪
-

青岛新闻
